Page 234 - 建立市區道路之綠道路評估系統
P. 234

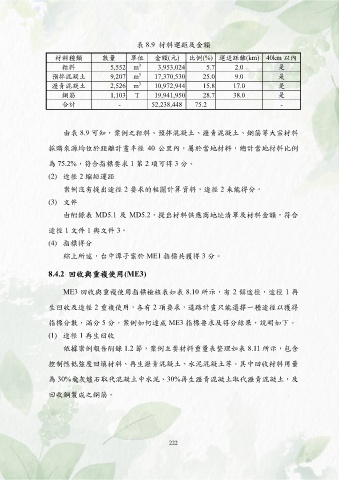

表 8.9  材料運距及金額

                    材料種類             數量        單位      金額(元)       比例(%)  運送距離(km)  40km 以內
                                                  3
                       粒料               5,552  m        3,953,024        5.7        2.0            是
                                                  3
                   預拌混凝土                9,207  m       17,370,530       25.0        9.0            是
                                                  3
                   瀝青混凝土                2,526  m       10,972,944       15.8       17.0            是
                       鋼筋               1,103    T     19,941,950       28.7       38.0            是
                       合計                  -          52,238,448     75.2                           -



                       由表 8.9 可知,案例之粒料、預拌混凝土、瀝青混凝土、鋼筋等大宗材料


                  採購來源均位於距離計畫半徑 40 公里內,屬於當地材料,總計當地材料比例

                  為 75.2%,符合指標要求 1 第 2 項可得 3 分。

                  (2)  途徑 2 縮短運距

                          案例沒有提出途徑 2 要求的相關計算資料,途徑 2 未能得分。
                  (3)  文件

                          由附錄表 MD5.1 及 MD5.2,提出材料供應商地址清單及材料金額,符合


                  途徑 1 文件 1 與文件 3。
                  (4)  指標得分

                          綜上所述,台中潭子案於 ME1 指標共獲得 3 分。


                  8.4.2  回收與重複使用(ME3)


                       ME3 回收與重複使用指標檢核表如表 8.10 所示,有 2 個途徑,途徑 1 再


                  生回收及途徑 2 重複使用,各有 2 項要求,道路計畫只能選擇一種途徑以獲得

                  指標分數,滿分 5 分。案例如何達成 ME3 指標要求及得分結果,說明如下。

                  (1)  途徑 1 再生回收

                       依據案例報告附錄 1.2 節,案例主要材料重量表整理如表 8.11 所示,包含

                  控制性低強度回填材料、再生瀝青混凝土、水泥混凝土等。其中回收材料用量

                  為 30%飛灰爐石取代混凝土中水泥、30%再生瀝青混凝土取代瀝青混凝土,及


                  回收鋼製成之鋼筋。







                                                            222
