Page 170 - 建立市區道路之綠道路評估系統
P. 170

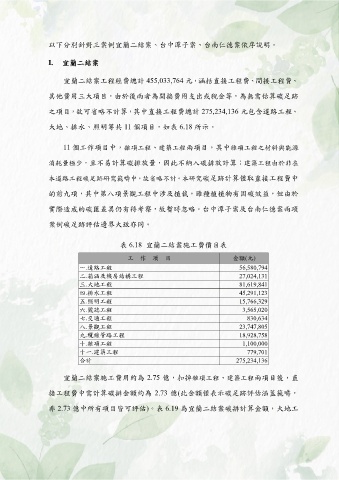

以下分別針對三案例宜蘭二結案、台中潭子案、台南仁德案依序說明。


                  I.  宜蘭二結案


                       宜蘭二結案工程經費總計 455,033,764 元,涵括直接工程費、間接工程費、

                  其他費用三大項目,由於後兩者為間接費用支出或稅金等,為無需估算碳足跡


                  之項目,故可省略不計算,其中直接工程費總計 275,234,136 元包含道路工程、

                  大地、排水、照明等共 11 個項目,如表 6.18 所示。



                       11 個工作項目中,雜項工程、建築工程兩項目,其中雜項工程之材料與能源

                  消耗量極少,且不易計算碳排放量,因此不納入碳排放計算;建築工程由於非在

                  本道路工程碳足跡研究範疇中,故省略不計。本研究碳足跡計算僅取直接工程費中


                  的前九項,其中第八項景觀工程中涉及植栽,雖種植植物有固碳效益,但由於

                  實際造成的碳匯差異仍有待考察,故暫時忽略。台中潭子案及台南仁德案兩項

                  案例碳足跡評估邊界大致亦同。



                                           表 6.18  宜蘭二結案施工費價目表

                                              工   作   項   目                        金額(元)



                             一.道路工程                                                   56,580,794
                             二.箱涵及機房結構工程                                              27,024,131
                             三.大地工程                                                   81,619,841
                             四.排水工程                                                   45,291,123
                             五.照明工程                                                   15,766,329
                             六.號誌工程                                                    3,565,020
                             七.交通工程                                                      830,634
                             八.景觀工程                                                   23,747,805
                             九.纜線管路工程                                                 18,928,758
                             十.雜項工程                                                    1,100,000
                             十一.建築工程                                                     779,701
                             合計                                                      275,234,136


                       宜蘭二結案施工費用約為 2.75 億,扣掉雜項工程、建築工程兩項目後,直

                  接工程費中需計算碳排金額約為 2.73 億(此金額僅表示碳足跡評估涵蓋範疇,


                  非 2.73 億中所有項目皆可評估)。表 6.19 為宜蘭二結案碳排計算金額,大地工
