Page 165 - 建立市區道路之綠道路評估系統

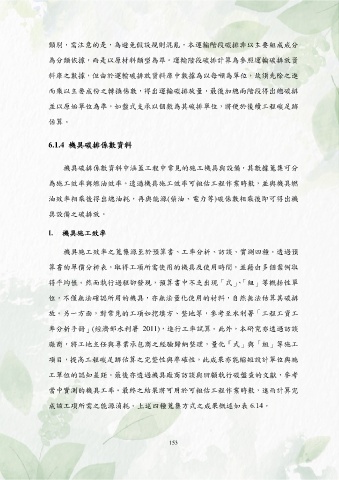

P. 165

類別,需注意的是,為避免假設規則混亂,本運輸階段碳排非以主要組成成分

                  為分類依據,而是以原材料類型為準。運輸階段碳排計算為參照運輸碳排放資


                  料庫之數據,但由於運輸碳排放資料庫中數據為以每噸為單位,故須先除之進

                  而乘以主要成份之轉換係數,得出運輸碳排放量,最後加總兩階段得出總碳排

                  並以原始單位為準,如盤式支承以個數為其碳排單位,將便於後續工程碳足跡


                  估算。



                  6.1.4  機具碳排係數資料



                       機具碳排係數資料中涵蓋工程中常見的施工機具與設備,其數據蒐集可分

                  為施工效率與燃油效率。透過機具施工效率可粗估工程作業時數,並與機具燃


                  油效率相乘後得出總油耗,再與能源(柴油、電力等)碳係數相乘後即可得出機

                  具設備之碳排放。


                  I.  機具施工效率


                       機具施工效率之蒐集源至於預算書、工率分析、訪談、實測四種。透過預


                  算書的單價分析表,取得工項所需使用的機具及使用時間,並藉由多個案例取

                  得平均值。然而執行過程卻發現,預算書中不乏出現「式」、「組」等概括性單

                  位,不僅無法確認所用的機具,亦無法量化使用的材料,自然無法估算其碳排


                  放。另一方面,對常見的工項如挖填方、整地等,參考至水利署「工程工資工

                  率分析手冊」(經濟部水利署  2011),進行工率試算。此外,本研究亦透過訪談


                  廠商,將工地主任與專業承包商之經驗歸納整理,量化「式」與「組」等施工

                  項目,提高工程碳足跡估算之完整性與準確性,此成果亦能縮短設計單位與施

                  工單位的認知差距。最後亦透過機具廠商訪談與回顧執行碳盤查的文獻,參考


                  當中實測的機具工率。最終之結果將可用於可粗估工程作業時數,進而計算完

                  成該工項所需之能源消耗。上述四種蒐集方式之成果概述如表 6.14。
