Page 181 - 建立市區道路之綠道路評估系統
P. 181

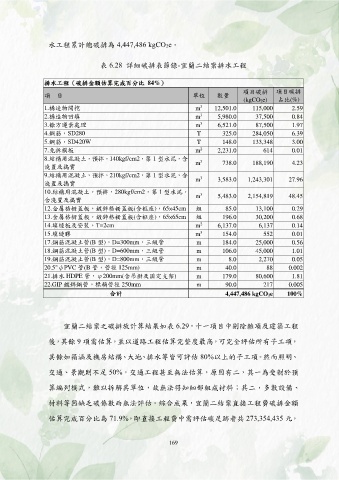

水工程累計總碳排為 4,447,486 kgCO2e。
表 6.28 詳細碳排表節錄-宜蘭二結案排水工程
排水工程(碳排金額估算完成百分比 84%)
項目碳排 項目碳排
項 目 單位 數量
(kgCO2e) 占比(%)
3
1.構造物開挖 m 12,501.0 115,000 2.59
2.構造物回填 m 5,980.0 37,500 0.84
3
3
3.餘方運棄處理 m 6,521.0 87,500 1.97
4.鋼筋,SD280 T 325.0 284,050 6.39
5.鋼筋,SD420W T 148.0 133,348 3.00
7.免拆模板 m 2,231.0 614 0.01
2
8.結構用混凝土,預拌,140kgf/cm2,第 1 型水泥,含 m 738.0 188,190 4.23
3
澆置及搗實
9.結構用混凝土,預拌,210kgf/cm2,第 1 型水泥,含 m 3,583.0 1,243,301 27.96
3
澆置及搗實
10.結構用混凝土,預拌,280kgf/cm2,第 1 型水泥, m 5,483.0 2,154,819 48.45
3
含澆置及搗實
12.金屬格柵蓋板,鍍鋅格柵蓋板(含框座),65×45cm 組 85.0 13,100 0.29
13.金屬格柵蓋板,鍍鋅格柵蓋板(含框座),65×65cm 組 196.0 30,200 0.68
14.填縫板及安裝,T=2cm m 6,137.0 6,137 0.14
2
15.填縫膠 m 154.0 552 0.01
3
17.鋼筋混凝土管(B 型),D=300mm,三級管 m 184.0 25,000 0.56
18.鋼筋混凝土管(B 型),D=600mm,三級管 m 106.0 45,000 1.01
19.鋼筋混凝土管(B 型),D=800mm,三級管 m 8.0 2,270 0.05
20.5"ψPVC 管(B 管,管徑 125mm) m 40.0 88 0.002
21.排水 HDPE 管,φ200mm(含吊掛及固定支架) m 179.0 80,600 1.81
22.GIP 鍍鋅鋼管,標稱管徑 250mm m 90.0 217 0.005
合計 4,447,486 kgCO2e 100%
宜蘭二結案之碳排放計算結果如表 6.29,十一項目中剔除雜項及建築工程
後,其餘 9 項需估算,並以道路工程估算完整度最高,可完全評估所有子工項,
其餘如箱涵及機房結構、大地、排水等皆可評估 80%以上的子工項。然而照明、
交通、景觀則不足 50%,交通工程甚至無法估算,原因有二,其一為受制於預
算編列模式,難以拆解其單位,故無法得知細部組成材料;其二,多數設備、
材料等因缺乏碳係數而無法評估。綜合成果,宜蘭二結案直接工程費碳排金額
估算完成百分比為 71.9%,即直接工程費中需評估碳足跡者共 273,354,435 元 ,
169
