Page 188 - 建立市區道路之綠道路評估系統
P. 188

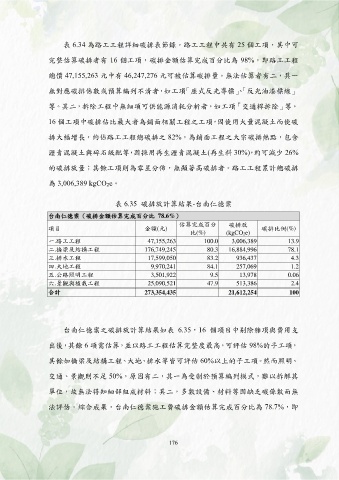

表 6.34 為路工工程詳細碳排表節錄,路工工程中共有 25 個工項,其中可
完整估算碳排者有 16 個工項,碳排金額估算完成百分比為 98%,即路工工程
總價 47,155,263 元中有 46,247,276 元可被估算碳排量。無法估算者有二,其一
無對應碳排係數或預算編列不清者,如工項「座式反光導標」、「反光油漆標線」
等。其二,拆除工程中無細項可供能源消耗分析者,如工項「交通桿拆除」等。
16 個工項中碳排佔比最大者為鋪面相關工程之工項,因使用大量混凝土而使碳
排大幅增長,約佔路工工程總碳排之 82%,為鋪面工程之大宗碳排熱點,包含
瀝青混凝土與碎石級配等,因採用再生瀝青混凝土(再生料 30%),約可減少 26%
的碳排放量;其餘工項則為零星分佈,無顯著高碳排者。路工工程累計總碳排
為 3,006,389 kgCO2e。
表 6.35 碳排放計算結果-台南仁德案
台南仁德案(碳排金額估算完成百分比 78.6%)
估算完成百分 碳排放
項目 金額(元) 碳排比例(%)
比(%) (kgCO2e)
一.路工工程 47,155,263 100.0 3,006,389 13.9
二.橋梁及結構工程 176,749,245 80.3 16,884,996 78.1
三.排水工程 17,599,050 83.2 936,437 4.3
四.大地工程 9,970,241 84.1 257,069 1.2
五.公路照明工程 3,501,922 9.5 13,978 0.06
六.景觀與植栽工程 25,090,521 47.9 513,386 2.4
合計 273,354,435 21,612,254 100
台南仁德案之碳排放計算結果如表 6.35,16 個項目中剔除雜項與費用支
出後,其餘 6 項需估算,並以路工工程估算完整度最高,可評估 98%的子工項,
其餘如橋梁及結構工程、大地、排水等皆可評估 60%以上的子工項。然而照明、
交通、景觀則不足 50%,原因有二,其一為受制於預算編列模式,難以拆解其
單位,故無法得知細部組成材料;其二,多數設備、材料等因缺乏碳係數而無
法評估。綜合成果,台南仁德案施工費碳排金額估算完成百分比為 78.7%,即
176
