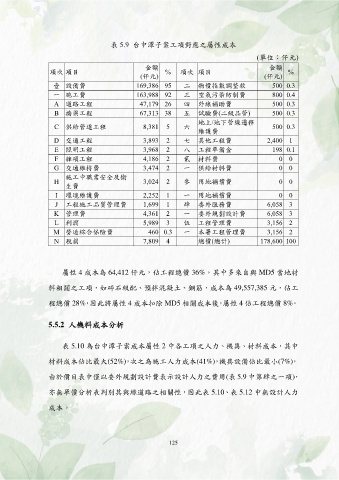

表 5.9 台中潭子案工項對應之屬性成本
(單位:仟元)
金額 金額
項次 項目 % 項次 項目 %
(仟元) (仟元)
壹 設備費 169,386 95 二 物價指數調整款 500 0.3
一 施工費 163,988 92 三 空氣污染防制費 800 0.4
A 道路工程 47,179 26 四 外線補助費 500 0.3
B 橋梁工程 67,313 38 五 試驗費(二級品管) 500 0.3
地上/地下管線遷移
C 供給管道工程 8,381 5 六 500 0.3
維護費
D 交通工程 3,893 2 七 其他工程費 2,400 1
E 照明工程 3,968 2 八 工程準備金 198 0.1
F 雜項工程 4,186 2 貳 材料費 0 0
G 交通維持費 3,474 2 一 供給材料費 0 0
施工中職業安全及衛
H 3,024 2 參 用地補償費 0 0
生費
I 環境維護費 2,252 1 一 用地補償費 0 0
J 工程施工品質管理費 1,699 1 肆 委外服務費 6,058 3
K 管理費 4,361 2 一 委外規劃設計費 6,058 3
L 利潤 5,989 3 伍 工程管理費 3,156 2
M 營造綜合保險費 460 0.3 一 本署工程管理費 3,156 2
N 稅捐 7,809 4 總價(總計) 178,600 100
屬性 4 成本為 64,412 仟元,佔工程總價 36%,其中多來自與 MD5 當地材
料相關之工項,如碎石級配、預拌混凝土、鋼筋,成本為 49,557,385 元,佔工
程總價 28%,因此將屬性 4 成本扣除 MD5 相關成本後,屬性 4 佔工程總價 8%。
5.5.2 人機料成本分析
表 5.10 為台中潭子案成本屬性 2 中各工項之人力、機具、材料成本,其中
材料成本佔比最大(52%),次之為施工人力成本(41%),機具設備佔比最小(7%),
由於價目表中僅以委外規劃設計費表示設計人力之費用(表 5.9 中第肆之一項),
亦無單價分析表判別其與綠道路之相關性,因此表 5.10、表 5.12 中無設計人力
成本。
