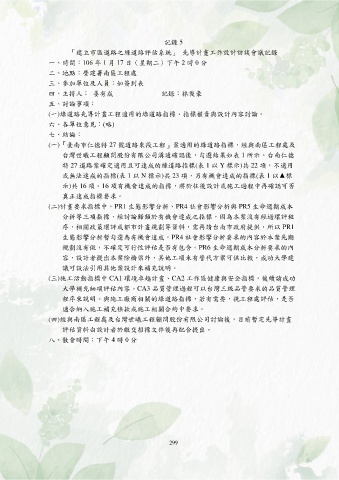

「建立市區道路之綠道路評估系統」 先導計畫工作設計訪談會議記錄
一、時間:106 年 1 月 17 日(星期二)下午 2 時 0 分
二、地點:營建署南區工程處
三、參加單位及人員:如簽到表
四、主持人: 姜有成 記錄:林俊豪
五、討論事項:
(一)綠道路先導計畫工程適用的綠道路指標、指標權責與設計內容討論。
六、各單位意見:(略)
七、結論:
(一)「臺南市仁德特 27 號道路東段工程」案適用的綠道路指標,經與南區工程處及
台灣世曦工程顧問股份有限公司溝通確認後,勾選結果如表 1 所示。台南仁德
特 27 道路案確定適用且可達成的綠道路指標(表 1 以 Y 標示)共 22 項,不適用
或無法達成的指標(表 1 以 N 標示)共 23 項,另有機會達成的指標(表 1 以▲標
示)共 16 項。16 項有機會達成的指標,將於往後設計或施工過程中再確認可否
真正達成指標要求。
(二)計畫要求指標中,PR1 生態影響分析、PR4 社會影響分析與 PR5 生命週期成本
分析等三項指標,經討論歸類於有機會達成之指標,因為本案沒有經過環評程
序,相關政策環評或都市計畫規劃等資料,需再請台南市政府提供,所以 PR1
生態影響分析暫勾選為有機會達成。PR4 社會影響分析要求的內容於本案先期
規劃沒有做,不確定可行性評估是否有包含。PR6 生命週期成本分析要求的內
容,設計者提出本案除橋梁外,其他工項未有替代方案可供比較,成功大學建
議可設法引用其他案設計來補充說明。
(三)施工活動指標中 CA1 環境卓越計畫、CA2 工作區健康與安全指標,後續請成功
大學補充細項評估內容。CA3 品質管理過程可以台灣三級品管要求的品質管理
程序來說明。與施工廠商相關的綠道路指標,若有需要,視工程處評估,是否
適合納入施工補充條款或施工相關合約中要求。
(四)經與南區工程處及台灣世曦工程顧問股份有限公司討論後,目前暫定先導計畫
評估資料由設計者於繳交招標文件後再配合提出。
八、散會時間:下午 4 時 0 分
